机电安装工程的消声减振对象包括设备和管道两方面,既要防止包括制冷机组、空调机组、水泵、风机等设备产生较大振动和噪声,也要防止管道传播设备及自身产生的振动和噪声。雅仕格科技从设施及工艺两个方面,总结了机电安装工程在水泵、空调机组、排风排烟机组、冷冻机组、管道各专业上的常用消声减震做法,全面!

项目在建设过程中应用了多种新技术:如管线综合布置技术、大管道闭式循环冲洗技术、机电消声减震综合施工技术、超高层高压垂吊式电缆敷设技术,对全楼施工区域进行机电管道综合排布,在有限的空间内合理布置管道,兼具使用功能和美观的要求

管线综合布置技术

大管道闭式循环冲洗技术

机电消声减震综合施工技术

在安装过程中使用了用于焊接钢管与套管的模具散热器下供下回水管安装定位器建筑钢管内部混凝土砂浆疏通结构技术。在确保施工质量的前提下,降低了施工难度、缩短了施工周期,产生了良好的社会效益。

工程机电安装难点及对策

01难点

高层建筑设备材料垂直吊装工作量大

解决对策:按合理的供应计划组织材料及设备的采购及有序进场;根据工程实际进度定期向总包单位提供吊运需求计划;重设备吊运按预先编制的吊装方案组织吊装。

02难点

内部多曲面设计 装修造型复杂 机电配合难度大

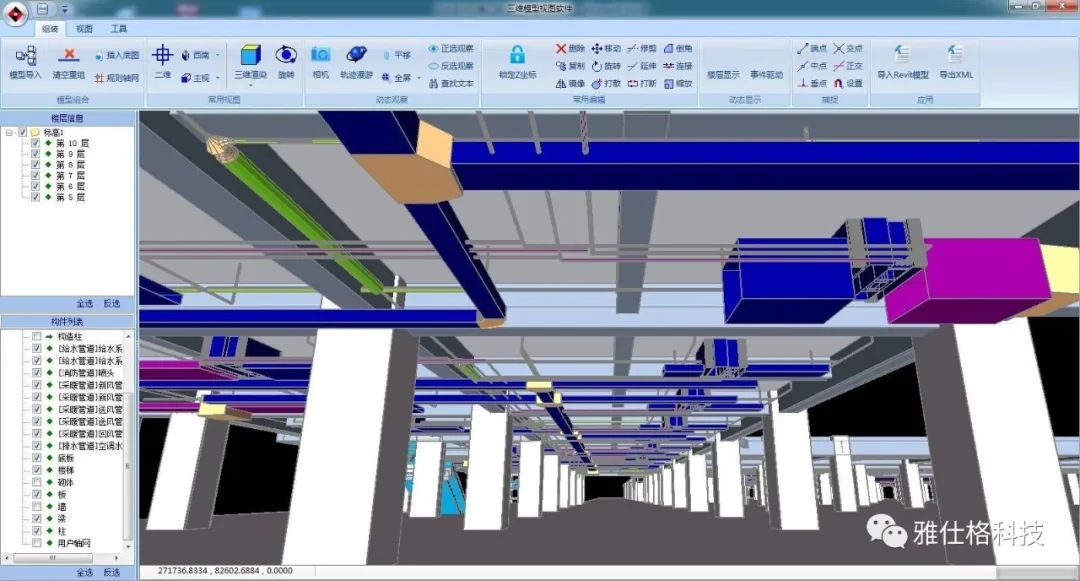

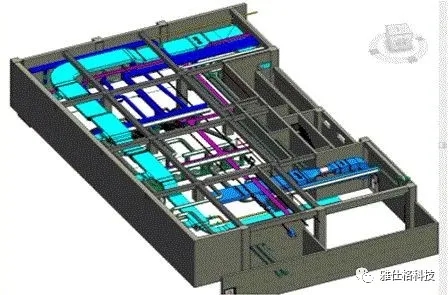

解决对策:充分利用BIM技术进行机电管线三维综合的设计,并在整个大型公共建筑的施工过程中予以应用,对吊顶内的各类管线均可以实现全景三维虚拟,所有的管线碰撞在深化设计阶段予以解决。

03难点

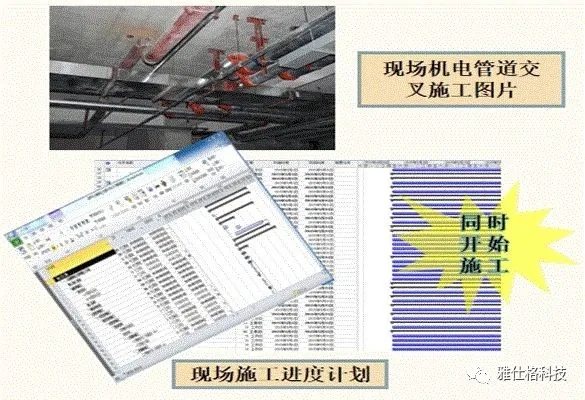

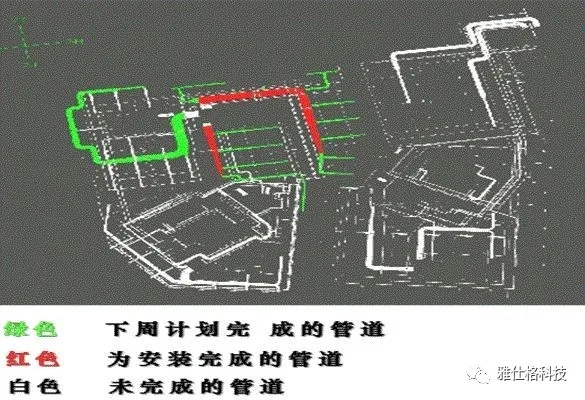

工期紧、工序交叉多、综合管线布置要求高

解决对策:运用BIM模型合理安排工期,通过导出CAD各专业施工图纸,下发给机电各专业分包,安装期间打破常规的安装顺序(先通风,后水、最后电气)大大加快施工工期,减少交叉施工,按照先上后下的顺序进行施工。减少窝工情况的出现。

04难点

系统联合调试难度大

解决对策:提前收集设备参数,仔细研究设计图纸和设备性能,制定完善的调试方案。配置先进的调试仪器仪表,采用先进的调试方法。设备生产厂家参与调试,并现场指导。与设计人员一道对实测数据进行分析对比,确定最佳的设备运行参数,达到节能环保的目的。

工程机电安装亮点赏析

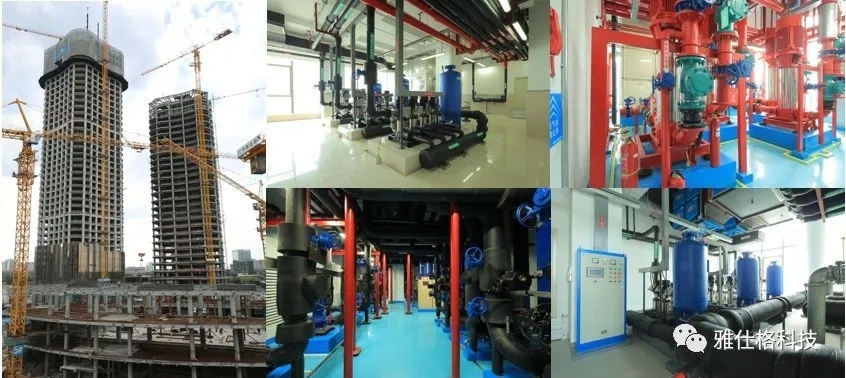

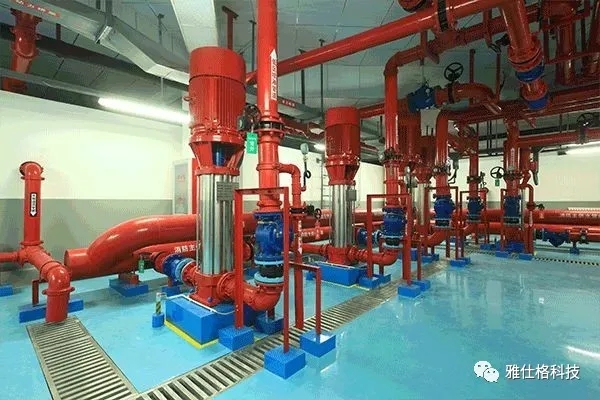

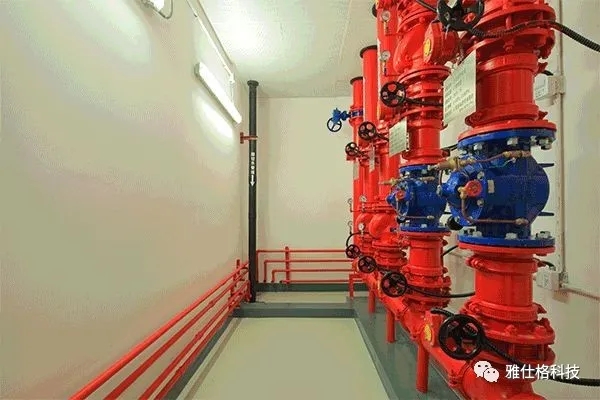

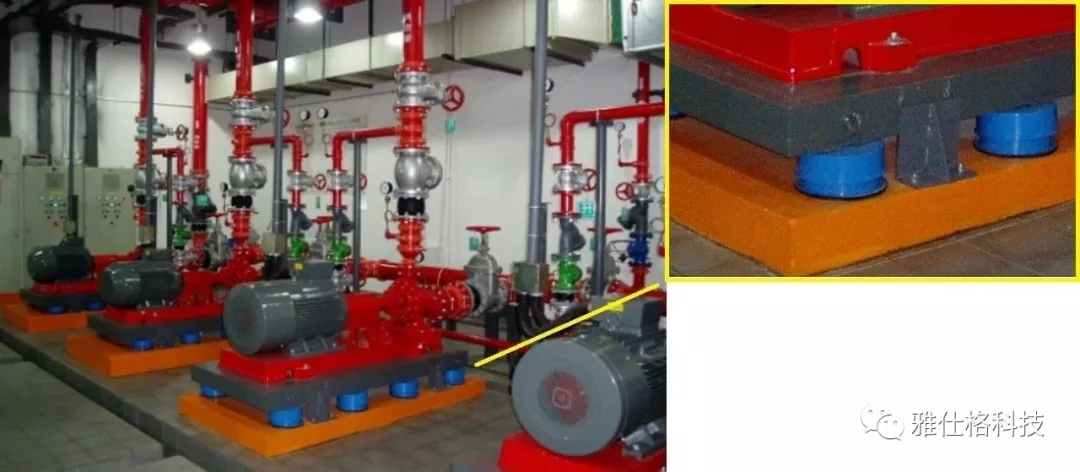

☛ 消火栓箱、喷淋头:安装正确、试验合格,消防系统经消防调试一次性通过验收

设置在设备底板两侧防位移的“靠山”

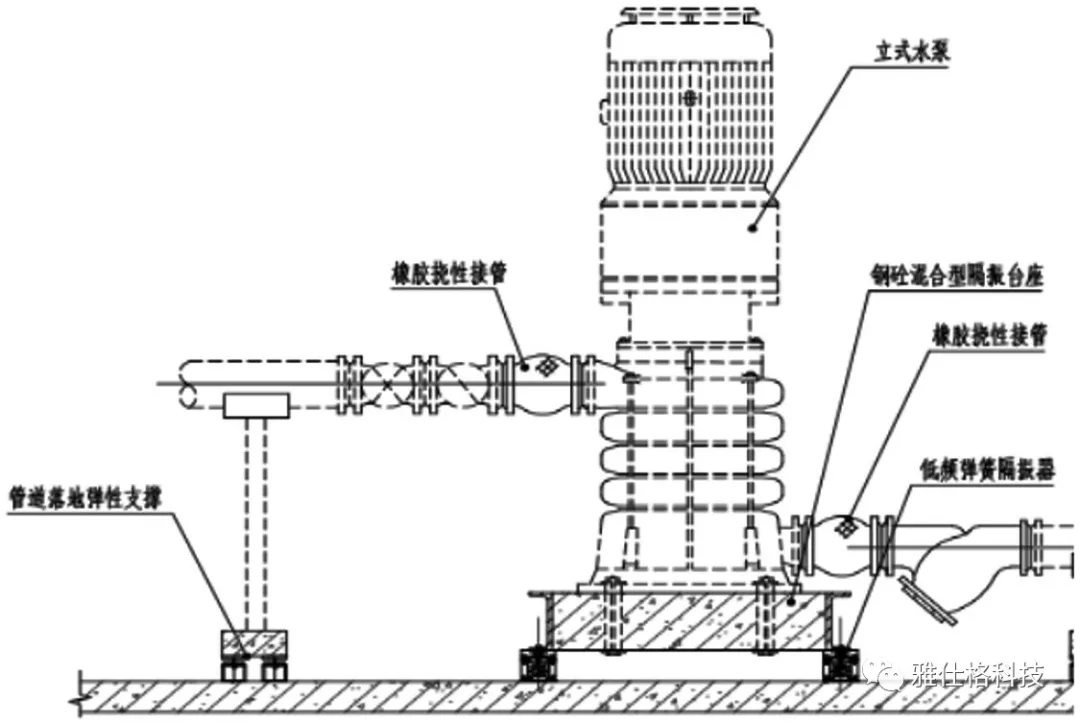

立式水泵隔振处理图

☛ 给排水管道坡向正确、安装牢固,管道井排列整齐、套管高度一致,保温层牢固平整、标识清晰醒目

☛ 风管制作安装准确规范,支吊架设置合理、间距符合要求、横平竖直、油漆光亮

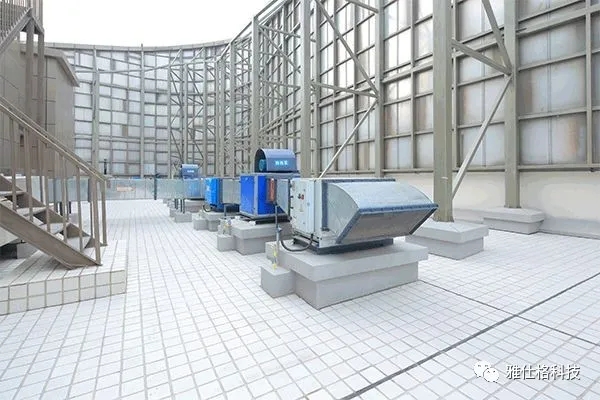

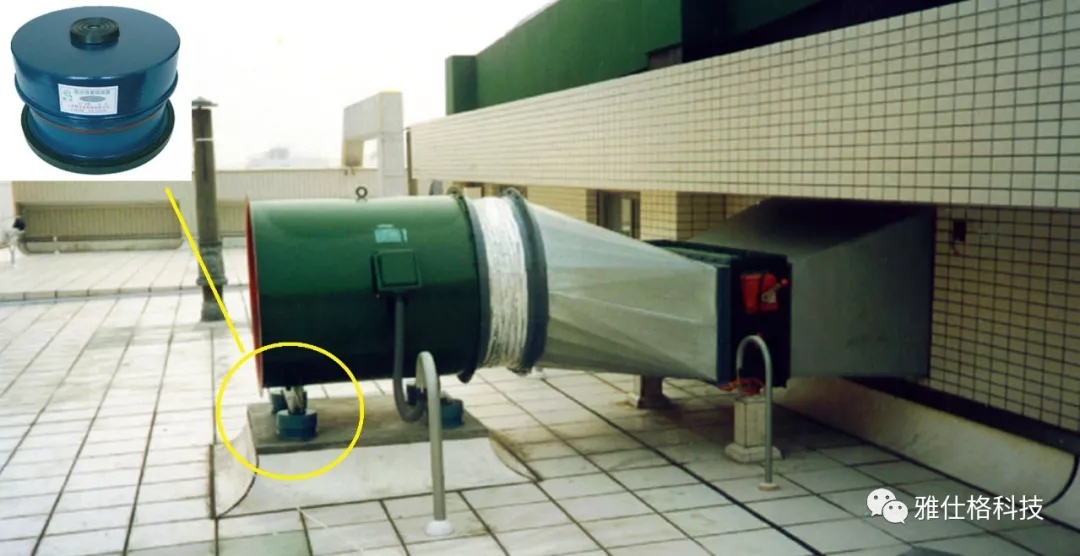

· 落地式风机

屋顶落地式风机安装示意图

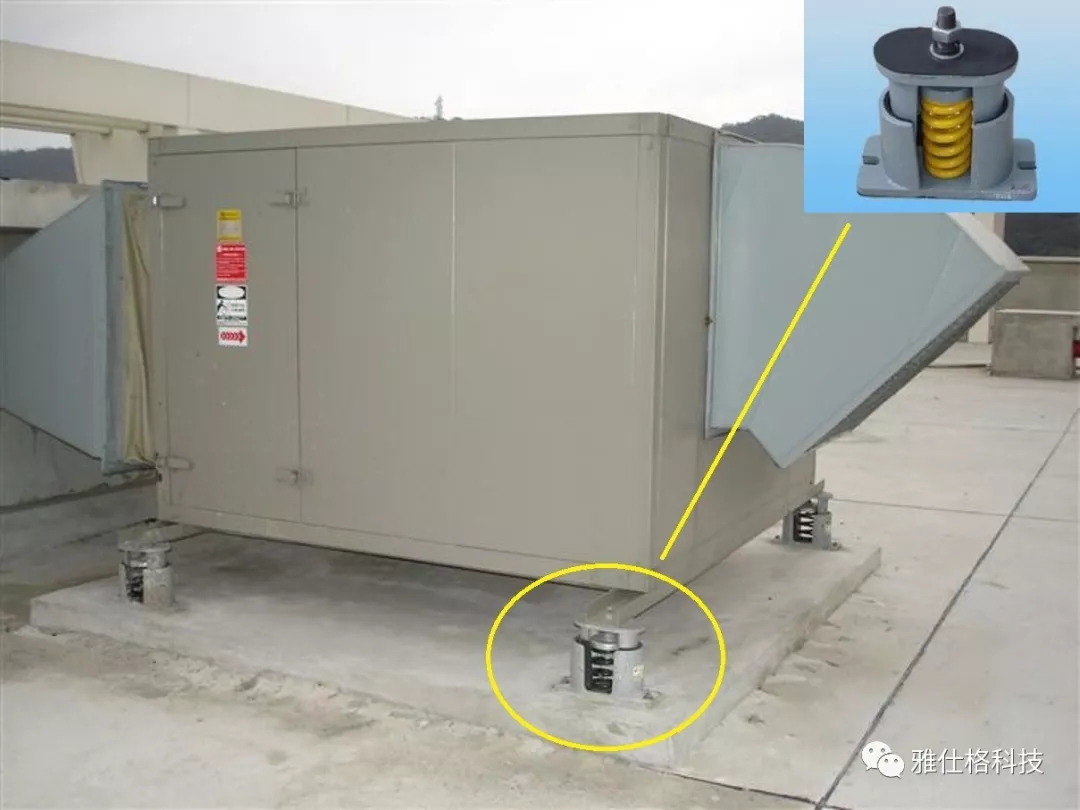

弹簧隔振器

阻尼弹簧减震器

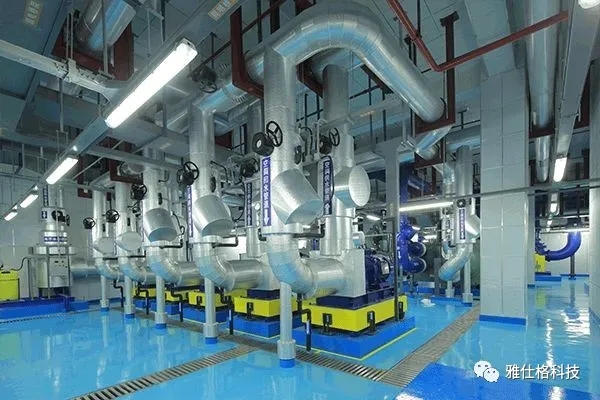

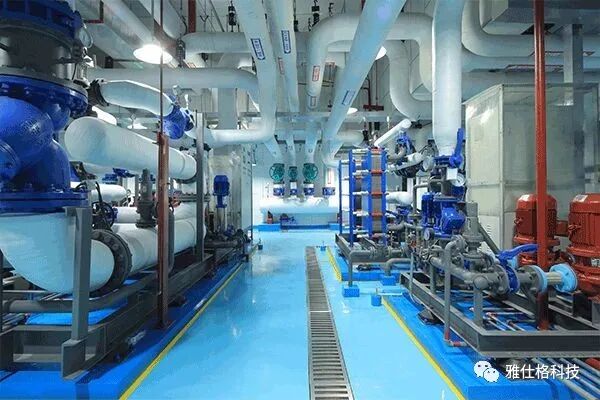

☛ 制冷机房设备及管线布局合理,阀门等附件标高一致、开启状态清楚,保温层结合密实,管道标识清晰明确

机电安装工程设计中对消声减震的具体措施的简要归纳:

1. 建筑机电工程中,除了对风机、水泵等产生振动的设备设置弹性减振支座外,还应在风机与管路之间采用软管链接,软管宜采用人造材料或帆布材料制作。

2. 水泵、冷水机组、风机盘管、空调机组等机电设备与水管之间用软管连接,不使振动传递给管路。软管有两类:橡胶软接管和不锈钢波纹管。橡胶软接管隔振减噪的效果很好,缺点是不能耐高温和高压,耐腐蚀性也差。在空调与采暖的水系统中多用橡胶接管。不锈钢波纹管能耐高温、高压和耐腐蚀,但价格较贵,一般用于制冷剂管路的隔振。

3. 在管路的支吊架、穿墙处使用非燃软性材料填充做减振处理。

4. 空调机组、水泵落地式设备可直接采用橡胶隔振垫隔振或弹簧复合减震器。

5. 振动较大的设备(如风机)吊装时,采用减振吊钩。

6. 选用高效、低噪声水泵、风机,并使水泵、风机在最高效率点附近运行。

7. 按噪声标准控制风管、风口风速,以满足房间噪声要求。

8. 设备机房内壁表面贴附吸声材料及吸声孔板,机房门采用消声密闭门,使墙体有吸声能力,等等。
